电子文档交易市场
安卓APP | ios版本
电子文档交易市场
安卓APP | ios版本
ImageVerifierCode 换一换
首页 金锄头文库 > 资源分类 > DOC文档下载
分享到微信 分享到微博 分享到QQ空间

砖砌排水沟工程

  • 资源ID:552383551       资源大小:20KB        全文页数:4页
  • 资源格式: DOC        下载积分:10金贝
快捷下载 游客一键下载
账号登录下载
微信登录下载
三方登录下载: 微信开放平台登录   支付宝登录   QQ登录
二维码
微信扫一扫登录
下载资源需要10金贝
邮箱/手机:
温馨提示:
快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
如填写123,账号就是123,密码也是123。
支付方式: 支付宝    微信支付
验证码:   换一换


账号:
密码:
验证码:   换一换
  忘记密码?

1、金锄头文库是“C2C”交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载所得的收益全部归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服;
2、如你看到网页展示的文档有jinchutou.com水印,是因预览和防盗链等技术需要对部份页面进行转换压缩成图而已,我们并不对上传的文档进行任何编辑或修改,文档下载后都不会有jinchutou.com水印标识,下载后原文更清晰;
3、所有的PPT和DOC文档都被视为“模板”,允许上传人保留章节、目录结构的情况下删减部份的内容;下载前须认真查看,确认无误后再购买;
4、文档大部份都是可以预览的,金锄头文库作为内容存储提供商,无法对各卖家所售文档的真实性、完整性、准确性以及专业性等问题提供审核和保证,请慎重购买;
5、文档的总页数、文档格式和文档大小以系统显示为准(内容中显示的页数不一定正确),网站客服只以系统显示的页数、文件格式、文档大小作为仲裁依据;
6、如果您还有什么不清楚的或需要我们协助,可以点击右侧栏的客服。
下载须知 | 常见问题汇总

砖砌排水沟工程

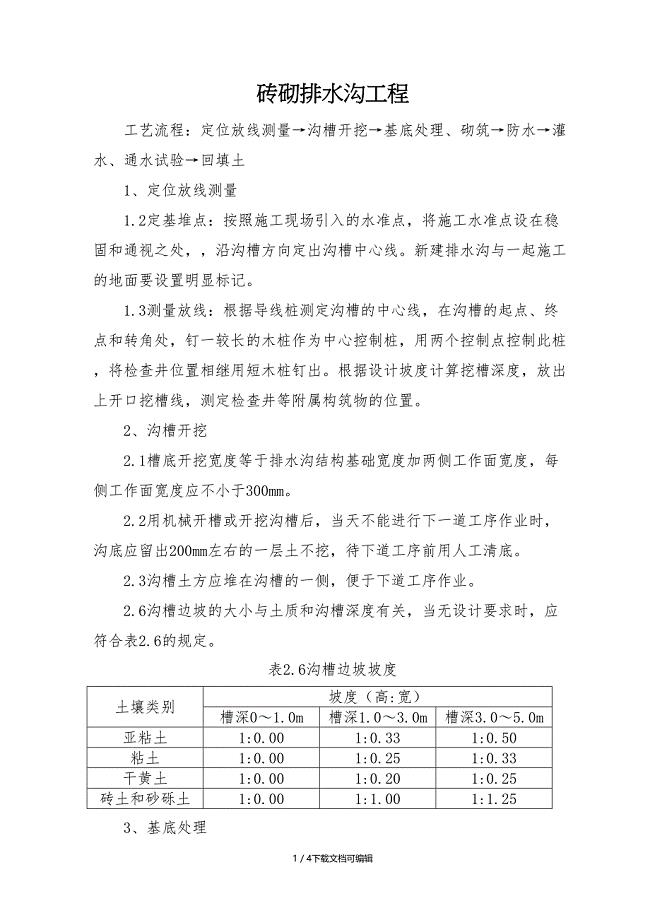

砖砌排水沟工程工艺流程:定位放线测量沟槽开挖基底处理、砌筑防水灌水、通水试验回填土1、定位放线测量1.2定基堆点:按照施工现场引入的水准点,将施工水准点设在稳固和通视之处,沿沟槽方向定出沟槽中心线。新建排水沟与一起施工的地面要设置明显标记。1.3测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩,将检查井位置相继用短木桩钉出。根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置。2、沟槽开挖2.1槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。2.2用机械开槽或开挖沟槽后,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。2.3沟槽土方应堆在沟槽的一侧,便于下道工序作业。2.6沟槽边坡的大小与土质和沟槽深度有关,当无设计要求时,应符合表2.6的规定。表2.6沟槽边坡坡度土壤类别坡度(高:宽)槽深01.0m槽深1.03.0m槽深3.05.0m亚粘土1:0.001:0.331:0.50粘土1:0.001:0.251:0.33干黄土1:0.001:0.201:0.25砖土和砂砾土1:0.001:1.001:1.253、基底处理3.1地基处理应按设计规定进行,施工中遇到与设计不符的松软地基及杂土层等情况,应会同甲方人员或设计人员协商解决。3.2挖槽应控制槽底高程,槽底局部超挖宜按以下方法处理:3.2.1含水量接近最佳含水量的疏干槽超挖深度小于或等于150mm时,可用含水量接近最佳含水量的挖槽原土回填夯实,其压实度不低于原天然地基上的密实度,其压实度不应低于95%。3.2.2槽底有地下水或地基土壤含水量较大,不适于压实时,可采用天然级配砂石回填夯实。3.3排水不良造成地基上土壤扰动,可按以下方法处理:3.3.1扰动深度在100mm以内,可用天然级配砂石或砂砾石处理。3.3.2扰动深度在300mm以内,但下部坚硬时,可换填块石,并用砾石填充空隙和找平表面,填块石时应由一端顺序进行,大面朝下,块与块相互挤紧。3.4设计要求采用换土方案时,应按要求清槽,并经检查合格后方可进行换土回填,回填材料,操作方法及质量要求应符合设计规定。3.5砌筑:3.5.1砂浆:砂浆的强度等级应符合设计规定;砂浆的配合比应采用质量比,并经试验确定;搅拌机拌合砂浆,拌合时间宜为11.5min,人工拌合砂浆应采用“干三湿三”法拌制;已经拌合好的砂浆应在初凝前使用完毕;每50m3砌体应制作试块一组,不足50m3按每一砌筑段留设试块。3.5.2砌砖:3.5.2.1砌砖前应检查垫层或平基尺寸,高程及中线位置,垫层混凝土抗压强度满足要求后,方可开始砌砖。3.5.2.2垫层或平基顶面应先清扫,并用水冲刷干净。3.5.2.3砌砖前应根据中心线放出墙基线,摆砖撂底,确定砌法。3.5.2.4砖使用前应浸水,不得有干心现象。3.5.2.5砌砖体应上下错缝,内外搭接,但最下一层和最上一层砖,应用丁字砌筑。3.5.2.6砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝厚度应为10mm,允许编差为±2mm。3.5.2.7砌筑直墙应挂线。砌筑240厚墙体需单面挂线。砌体表面应平直,随砌随找平。3.5.2.8砖墙的伸缩缝与底板伸缩缝应垂直贯通、缝的间隙尺寸应符合设计要求,砌筑整齐,缝内挤出的砂浆应随砌随刮干净。3.5.2.9砖墙的转角处和交接处应与墙体同时砌筑。当砌筑间断时,应砌成斜槎。接茬砌筑时,应先将斜槎用水冲干净,并使砂浆饱满。4.3预制钢筋混凝土盖板安装:4.3.1应检查钢筋混凝土盖板的外观质量,核对出厂合格证及相应的钢筋、混凝土原材料检测试验资料,符合设计规定方可使用。4.3.2盖板安装前,墙顶应清扫干净,洒水湿润,再铺砂浆安装。4.3.3盖板就位后相邻板底错台不应大于10mm,盖板端部压墙长度允许偏差为±10mm。4.3.4板缝及板端的三角灰应采用水泥砂浆填抹密实。4.3.5盖板就位后吊环应卧平。6、回填土6.2槽底至沟顶以上500mm范围内不得含有有机物及大于50mm的砖、石等硬块,接口周围应采用细粒土回填。6.3回填土不得在水、淤泥上回填,当日回填当日夯实。6.4回填土在分层夯实,虚铺厚度如设计无要求时,按机械夯实不大于300mm,人工夯实不大于200mm施工。(学习的目的是增长知识,提高能力,相信一分耕耘一分收获,努力就一定可以获得应有的回报) / 下载文档可编辑

注意事项

本文(砖砌排水沟工程)为本站会员(鲁**)主动上传,金锄头文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即阅读金锄头文库的“版权提示”【网址:https://www.jinchutou.com/h-59.html】,按提示上传提交保证函及证明材料,经审查核实后我们立即给予删除!

温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




关于金锄头网 - 版权申诉 - 免责声明 - 诚邀英才 - 联系我们
手机版 | 川公网安备 51140202000112号 | 经营许可证(蜀ICP备13022795号)
©2008-2016 by Sichuan Goldhoe Inc. All Rights Reserved.
